Od nápadu ke spuštění Amazon FBA: Realistic China Sourcing Timeline pro Private Label v roce 2026

Proč to trvá tak dlouho? Čínský dodavatelský řetězec je stabilní, ale zahrnuje několik vrstev: iterace návrhu, testování shody, logistiku a celní odbavení. V roce 2026 jsou celní kontroly přísnější a požadavky na dodržování vyšší. Tato příručka využívá nejnovější data a zkušenosti z reálného světa k rozebrání každé fáze měsíc po měsíci, což prodejcům Amazon FBA pomáhá vytvářet solidní plány, komprimovat časové osy a vyvarovat se drahých chyb.

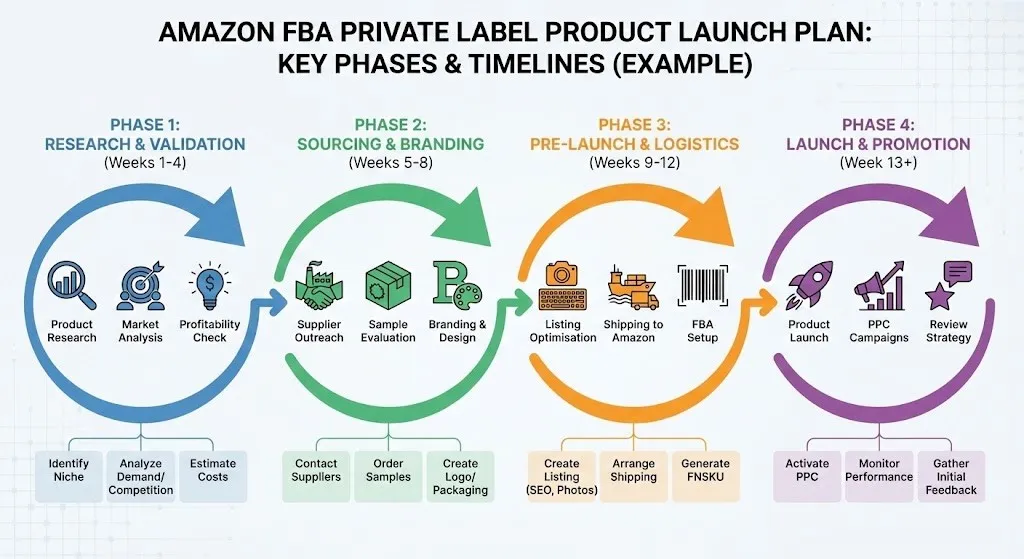

(Nahoře: Příklad infografiky plánu uvedení produktu na trh privátní značky Amazon FBA zobrazující klíčové fáze a časové osy)
Zde je standardní časová osa pro středně složitý produkt (např. kuchyňské pomůcky, kosmetické nástroje nebo domácí potřeby). Jednoduché kategorie (oblečení/domácí potřeby) se mohou zkrátit na 4–6 měsíců; ty složité (elektronika/chytrá zařízení) se často protahují na 6–10 měsíců.
| Fáze | Typická doba trvání | Kumulativní měsíce | Klíčové dodávky | Dopad Amazon FBA | Hlavní rizika |
|---|---|---|---|---|---|
| 1. Ověření nápadu a trhu | 1–2 měsíce | Měsíce 1–2 | Zpráva o proveditelnosti produktu + cílové ceny | Chybí sezónní okna | Přílišný výzkum oddaluje začátek |
| 2. Design & Tech Pack + dodavatelské zdroje | 1–2 měsíce | Měsíce 2–3 | Kompletní Tech Pack + užší seznam dodavatelů | Výpis klíčových slov základ | Nejasné specifikace způsobující pozdější změny |
| 3. Vzorkování a opakování | 2–3 měsíce | Měsíce 3–5 | Zlatý vzorek schválen | Skutečné produktové fotografie/obsah A+ | Přílišné revize |
| 4. Nástroje, shoda a předvýroba | 1–2 měsíce | 5.–6 | Formy OK + certifikáty shody | Soulad s balením/označením | Selhání testu vyžadující opakování |
| 5. Záloha → Výroba → QC → Doprava | 2–3 měsíce | Měsíce 6–8/9 | Hotové zboží na FBA | Přihlášení do skladu + živý výpis | Slábnutí kvality / zpoždění logistiky |
| 6. Příprava na příchod a spuštění FBA | 1–2 měsíce (překrývající se) | Měsíce 8–9+ | Živá nabídka + počáteční prodeje | Poplatky za vyskladnění / přezásobení | Chyby příchozích štítků |
Kategorie Rozdíly : Oblečení/domácí potřeby: 4–6 měsíců; Elektronika/krása: 6–9 měsíců (extra testování FCC/CE/FDA).
Všechno začíná tady. Mnoho prodejců toto přeskočí a skočí rovnou do továren, aby později vše předělali.
Klíčové kroky:
Trend 2026 : Nástroje umělé inteligence (zásuvné moduly ChatGPT nebo specializovaný software pro výzkum produktů) urychlují výběr nika a filtrování nápadů s nízkou konkurencí.
Úskalí, kterému je třeba se vyhnout : Nehoňte se slepě za virovými trendy – přílišný výzkum oddaluje spuštění; spěch vede k pozdějším pivotům.
Jádrem je přeměna vašeho nápadu na továrně srozumitelný plán.
Klíčové kroky:
Úskalí, kterému je třeba se vyhnout : Vágní specifikace způsobují velké odchylky vzorku a opakované návraty. V roce 2026 použijte AI tovární párování k upřednostnění dodavatelů se stávajícími podobnými formami pro rychlejší starty.
Tato fáze způsobuje 80 % zpoždění. Typický 3kolový proces:
Tipy pro zrychlení : Použijte video/fotografie ve vysokém rozlišení pro vzdálené schválení namísto fyzického vrácení; design zámku včas, aby se minimalizovaly změny.
Další podrobnosti o vývoji najdete v našem úplném článku: Časová osa vývoje produktu v Číně.
Související průvodce : Inspekční normy AQL pro elektroniku viz AQL 2.5 Průvodce kontrolou kvality pro elektroniku.
Po zaplacení 30% zálohy přejděte do fáze realizace (obvykle 2–3 měsíce).
Zjednodušený tok:
Klíčové pravidlo : Zůstatek zaplaťte až poté, co projde kontrolou kvality – to je vaše konečná páka.
Podrobnější informace o období „černé skříňky“ po provedení vkladu, denních rizicích (např. zpoždění materiálu, náhlé zvýšení cen, odmítnutí kontroly) a varovné signály najdete v našem podrobném průvodci: Co se stane, když zaplatíte zálohu čínské továrně?
Možnosti dopravy : Vzduch je rychlý, ale drahý; Moře je ekonomické, ale pomalé; DDP (Delivered Duty Paid) se doporučuje začátečníkům, aby se vyhnuli potížím se samovyúčtováním.
Poté, co zboží dorazí na FBA, zbývají poslední kroky ještě 1–3 týdny:
I po příjezdu zde prodejci ztrácejí čas. Běžné problémy:
Nesprávné umístění FNSKU
Neshody štítků kartonu
Náhodné zpoždění při kontrole skladu
Tip na inventář: 1 000–3 000 jednotek obvykle stačí k uvedení na trh bez přeexponování hotovosti.

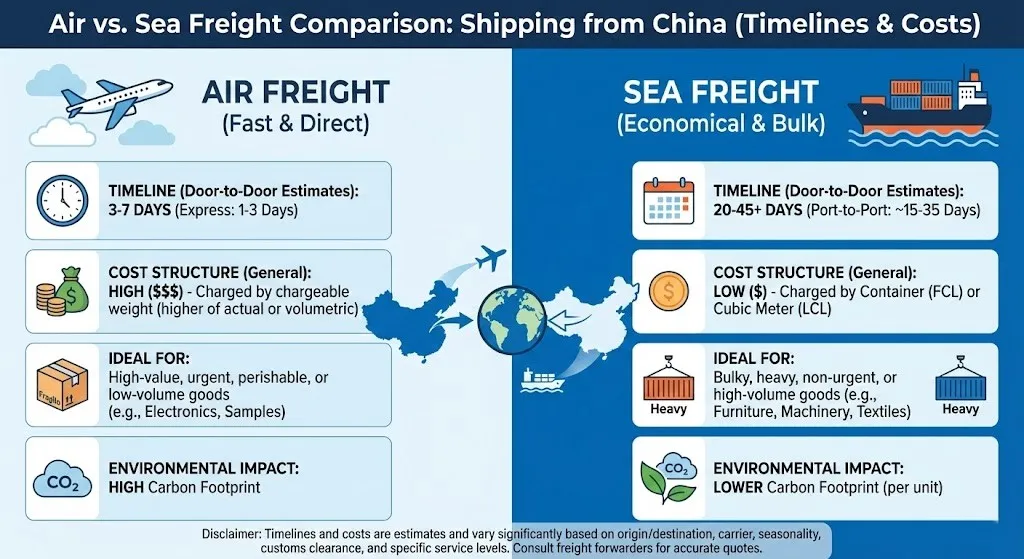

(Nahoře: Infografika porovnání letecké a námořní přepravy pro přepravu z Číny, zdůrazňující časové osy a náklady)
Chcete zkrátit 8 měsíců na 5–6? Zkuste tyto:
Skutečný případ : Jeden klient použil párování AI + úplný dohled, aby zkrátil uvedení kuchyňského produktu na trh ze 7 měsíců na 5, čímž dokonale zasáhl vrchol sezóny 4. čtvrtletí.
Ano— o 20–40 % , pokud odstraníte přepracování.
| Plocha | Typický prodejce | Optimalizované provedení |
| Odběr vzorků | 60–90 dní | 30–45 dní |
| Dodržování | 30 dní | 10–15 dní |
| Párování dodavatelů | 3–4 týdny | 7–10 dní |
Je vůbec 3měsíční spuštění reálné? Pouze pro extrémně jednoduché produkty využívající existující formy – a i tak je to riskantní.
Kdy mám začít s uvedením Q4? Alespoň 6-9 měsíců dříve.
Plánování časové osy se rovná cash flow a ochraně zisku. Nenechte mýty o „3měsíčním spuštění“ vykolejit vaši cestu Amazonem. Správně zmapujte každou fázi, abyste spálili méně peněz a vydělali více.
Potřebujete bezplatný odhad časové osy na rok 2026 pro váš produkt? Nebo továrny na umělou inteligenci? Odešlete svůj nápad zde – tým Dark Horse Sourcing odpoví do 24 hodin – Posílení prodejců Amazonu s komplexními řešeními mezi Čínou a FBA.
Kontaktujte nás
Zavolejte nám: +86 193 7668 8822
E-mail: [email protected]
Přidat: Budova B, č. 2, He Er Er Road, Dawangshan Community, Shajing Street, Bao'an District, Shenzhen, Čína
